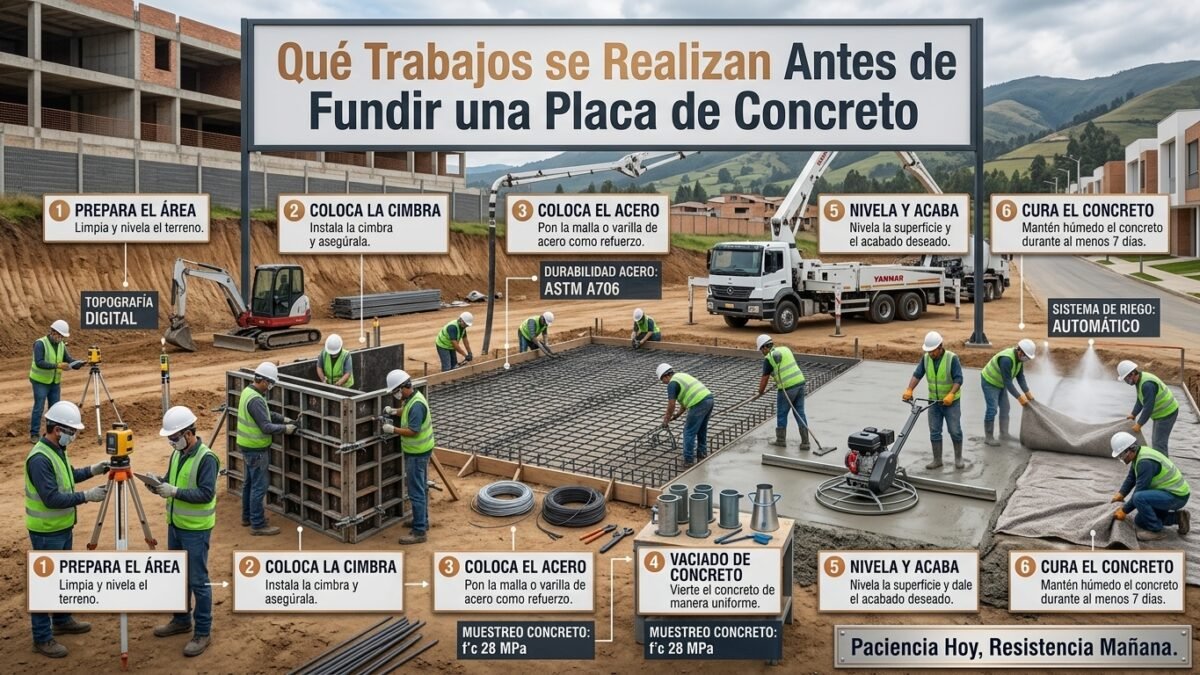

Qué Trabajos se Realizan Antes de Fundir una Placa de Concreto

Leonardo Machuca • CEO de Constructora Lencova
Publicidad

Una placa de concreto no se funde el día que llega la mezcladora. Antes hay una secuencia de trabajos técnicos que determinan si la placa resiste, si drena correctamente y si dura décadas sin fisuras. Omitir cualquiera de esos pasos garantiza problemas que se manifiestan en pocos meses.

Introducción

La fundida de una placa de concreto es uno de los momentos más visibles de una obra. Sin embargo, la calidad de esa placa no se define en el momento en que se vierte la mezcla, sino en los días y semanas previos. Antes de que llegue el concreto, hay una serie de trabajos que preparan el terreno, conforman el encofrado, colocan el acero de refuerzo, instalan las redes embebidas y verifican cada detalle. Cuando esos trabajos se ejecutan con rigor, la fundida avanza sin contratiempos y el resultado es una placa resistente y duradera. Cuando se omiten o se hacen a medias, aparecen fisuras, asentamientos, filtraciones y, en casos graves, fallas estructurales.

En Colombia, la NSR-10 establece los requisitos de diseño y construcción de las estructuras de concreto, y la NTC 5205 regula la ejecución de obras de concreto. Estas normas definen criterios sobre el encofrado, el refuerzo, el curado y las condiciones de ejecución que deben cumplirse para garantizar la seguridad y la durabilidad de la estructura. La Ley 1523 de 2012, al establecer la gestión del riesgo como una responsabilidad compartida, también respalda la importancia de ejecutar cada etapa con criterios técnicos.

Publicidad

Este artículo te explicará qué trabajos se realizan antes de fundir una placa de concreto, en qué consiste cada uno, por qué son importantes y qué puede ocurrir si se pasan por alto.

1. Diseño estructural y planificación previa

Antes de tocar el terreno, la placa debe estar diseñada. El diseño estructural define el espesor de la placa, la cantidad y distribución del acero de refuerzo, la resistencia del concreto y las condiciones de apoyo. Sin diseño, cualquier decisión sobre la placa es una apuesta.

Qué incluye:

  • Cálculo de las cargas que soportará la placa (cargas muertas, cargas vivas, cargas de acabados).
  • Definición del espesor según las cargas y la luz entre apoyos.
  • Diseño del acero de refuerzo (diámetros, espaciamiento, longitud de desarrollo).
  • Definición de la resistencia del concreto (generalmente entre 21 y 28 MPa para placas de vivienda).
  • Diseño de las juntas de contracción y de dilatación.
  • Previsión de los pases para instalaciones (eléctricas, hidrosanitarias, gas).

Por qué importa: La placa es un elemento estructural. Si no está diseñada para las cargas que soportará, se fisura o falla. El diseño también determina el costo: una placa sobredimensionada encarece la obra innecesariamente; una subdimensionada compromete la seguridad.

Qué puede ocurrir si se omite: Fisuras por flexión, deflexiones excesivas, fallas por cortante y, en casos extremos, colapso de la placa.

2. Verificación y preparación del terreno o de la base

La placa se apoya sobre una base. Esa base debe estar firme, nivelada, compactada y libre de material orgánico. La preparación de la base es uno de los trabajos más importantes y, al mismo tiempo, uno de los que más se descuidan.

Qué incluye:

  • Retiro de material orgánico (raíces, vegetación, escombros).
  • Compactación del terreno natural o del relleno.
  • Nivelación y conformación de pendientes.
  • Verificación de la capacidad portante del suelo.
  • Colocación de una capa de material granular (recebo, gravilla) cuando el diseño lo requiere.
  • Impermeabilización o barrera de vapor cuando la placa está en contacto con el terreno.

Por qué importa: Una base mal compactada genera asentamientos diferenciales que se traducen en fisuras en la placa. La falta de nivelación genera espesores desiguales. La ausencia de barrera de vapor permite que la humedad del terreno ascienda y deteriore los acabados.

Qué puede ocurrir si se omite: Asentamientos, fisuras, humedad ascendente, desprendimiento de acabados y, en casos graves, fallas estructurales por pérdida de apoyo.

3. Encofrado: el molde de la placa

El encofrado es el molde que da forma a la placa y soporta el concreto fresco hasta que alcanza la resistencia suficiente. Su correcta ejecución determina la geometría, el nivel y la calidad superficial de la placa.

Qué incluye:

  • Instalación de los tableros o paneles que conforman el molde.
  • Apuntalamiento (puntales, cerchas, soleras) que soporta el peso del concreto fresco.
  • Nivelación y aplomado del encofrado.
  • Sellado de las juntas para evitar fugas de lechada.
  • Aplicación de desmoldante para facilitar el retiro posterior.
  • Verificación de la estabilidad del conjunto.

Por qué importa: Un encofrado mal ejecutado genera placas con espesores desiguales, desniveles, deformaciones y fugas de lechada. Un apuntalamiento insuficiente puede colapsar durante la fundida, con consecuencias graves.

Qué puede ocurrir si se omite o se hace mal: Placas desniveladas, espesores irregulares, superficies rugosas, colapso del encofrado durante la fundida y accidentes laborales.

4. Colocación del acero de refuerzo

El acero de refuerzo es el elemento que le da a la placa la capacidad de resistir esfuerzos de tracción, que el concreto por sí solo no puede soportar. Su correcta colocación es indispensable.

Qué incluye:

  • Corte y figurado de las barras según el diseño estructural.
  • Colocación de la malla o parrilla de refuerzo en la posición indicada.
  • Amarre de las barras con alambre.
  • Colocación de separadores (galletas, silletas) para garantizar el recubrimiento.
  • Verificación del espaciamiento y de la longitud de anclaje.
  • Verificación del recubrimiento (generalmente entre 2 y 4 cm según la exposición).

Por qué importa: El acero mal colocado no cumple su función. Si queda demasiado abajo, no controla las fisuras por flexión; si queda demasiado arriba, no tiene recubrimiento y se corroe. El recubrimiento es la capa de concreto que protege el acero de la corrosión.

Qué puede ocurrir si se omite o se hace mal: Fisuras por flexión, corrosión del acero, pérdida de capacidad estructural y fallas prematuras.

5. Instalaciones embebidas en la placa

Las instalaciones eléctricas, hidrosanitarias y de gas que van embebidas en la placa deben instalarse antes de la fundida. Una vez fundida la placa, modificar estas instalaciones implica romper el concreto, con el costo y el daño que eso genera.

Qué incluye:

  • Tuberías eléctricas (conduits) y cajas de paso.
  • Tuberías hidráulicas y sanitarias.
  • Tuberías de gas cuando aplica.
  • Pases y ductos para instalaciones futuras.
  • Verificación de la estanqueidad de las tuberías antes de fundir.

Por qué importa: Las instalaciones embebidas son parte integral de la placa. Si se ejecutan mal, generan filtraciones, cortocircuitos o problemas de presión. Si se omiten, obligan a romper la placa después.

Qué puede ocurrir si se omite o se hace mal: Filtraciones, obstrucciones, cortocircuitos, necesidad de romper la placa para corregir y sobrecostos significativos.

6. Juntas de contracción y dilatación

Las juntas controlan dónde se agrieta el concreto. Sin juntas, la placa se fisura de forma aleatoria. Con juntas bien diseñadas, las fisuras se concentran en los puntos previstos y se pueden sellar.

Qué incluye:

  • Definición de la ubicación de las juntas según el diseño.
  • Instalación de los elementos que conforman las juntas (perfiles, separadores, sellos).
  • Verificación de la profundidad y el ancho de las juntas.
  • Previsión de las juntas de dilatación en los encuentros con muros y elementos fijos.

Por qué importa: Las juntas absorben los movimientos del concreto por cambios de temperatura y retracción. Sin juntas, las tensiones se acumulan y generan fisuras incontroladas.

Qué puede ocurrir si se omite: Fisuras aleatorias, desprendimiento de acabados, filtraciones y deterioro prematuro de la placa.

7. Verificación de niveles y pendientes

Antes de fundir, se deben verificar los niveles y las pendientes de la placa. Los niveles determinan la altura final del piso; las pendientes determinan el drenaje.

Qué incluye:

  • Verificación del nivel de la base y del encofrado.
  • Verificación de las pendientes hacia los desagües (en placas de baños, terrazas, cubiertas).
  • Verificación de los espesores de la placa en diferentes puntos.
  • Corrección de las desviaciones antes de fundir.

Por qué importa: Una placa sin pendiente acumula agua; una placa con niveles incorrectos genera desniveles en los pisos. Corregir estos problemas después de fundir es costoso y, en muchos casos, imposible.

Qué puede ocurrir si se omite: Empozamientos, desniveles, problemas de drenaje y necesidad de rehacer la placa.

8. Verificación de la logística de la fundida

La fundida de una placa es una operación que debe planificarse. El concreto debe llegar en el momento oportuno, en la cantidad adecuada y con la consistencia correcta.

Qué incluye:

  • Programación de la entrega del concreto.
  • Verificación de los accesos para la mezcladora o la bomba.
  • Disponibilidad de personal suficiente para la fundida y el acabado.
  • Disponibilidad de herramientas (vibrador, reglas, palustres, mangueras).
  • Previsión de las condiciones climáticas.
  • Plan de manejo de imprevistos (lluvia, retraso del proveedor, falla de equipos).

Por qué importa: Una fundida mal planificada genera juntas frías (cuando el concreto se endurece antes de que llegue la siguiente carga), acabados deficientes y retrasos.

Qué puede ocurrir si se omite: Juntas frías, acabados deficientes, retrasos, sobrecostos y problemas de calidad.

9. Verificación del acero y del encofrado antes de fundir

Antes de autorizar la fundida, se debe realizar una verificación final del acero y del encofrado. Esta verificación es responsabilidad del residente de obra y, cuando exista, del interventor.

Qué incluye:

  • Verificación de la posición, cantidad y diámetro del acero.
  • Verificación del recubrimiento.
  • Verificación de la estabilidad del encofrado.
  • Verificación de la estanqueidad de las juntas del encofrado.
  • Verificación de las instalaciones embebidas.
  • Verificación de las juntas de contracción.
  • Registro fotográfico y acta de aprobación.

Por qué importa: La verificación previa es la última oportunidad de corregir errores antes de que el concreto los cubra. Una vez fundida la placa, corregir cualquier error implica demoler.

Qué puede ocurrir si se omite: Errores que se descubren cuando ya es tarde, con las consecuencias económicas y técnicas que eso implica.

10. Condiciones climáticas y preparación para la fundida

Las condiciones climáticas afectan la fundida y el curado del concreto. La temperatura, la humedad relativa y el viento determinan la velocidad de evaporación y el comportamiento del concreto fresco.

Qué incluye:

  • Verificación de las condiciones climáticas previstas.
  • Protección contra la lluvia (cubiertas provisionales).
  • Humedecimiento de la base y del encofrado en clima cálido.
  • Previsión de aditivos retardantes o acelerantes según el clima.
  • Programación de la fundida en las horas de menor temperatura.

Por qué importa: Fundir con lluvia o con temperaturas extremas compromete la calidad del concreto. La lluvia altera la relación agua-cemento; el calor acelera la evaporación y genera fisuras por retracción plástica.

Qué puede ocurrir si se omite: Fisuras por retracción, superficies débiles, juntas frías y problemas de resistencia.

Errores frecuentes antes de fundir una placa

  • No verificar la compactación de la base. Genera asentamientos y fisuras.
  • No revisar la posición del acero. El refuerzo mal colocado no cumple su función.
  • No verificar el recubrimiento. El acero sin recubrimiento se corroe.
  • No sellar las juntas del encofrado. Genera fugas de lechada y superficies rugosas.
  • No prever las instalaciones embebidas. Obliga a romper la placa después.
  • No instalar juntas de contracción. Genera fisuras aleatorias.
  • No verificar niveles y pendientes. Genera empozamientos y desniveles.
  • No planificar la logística de la fundida. Genera juntas frías y acabados deficientes.
  • No verificar las condiciones climáticas. Compromete la calidad del concreto.
  • No documentar la verificación previa. Sin registro, no hay evidencia del cumplimiento.

Marco normativo en Colombia

La ejecución de placas de concreto en Colombia está respaldada por varias normas.

La NSR-10, en su Título C, establece los requisitos de diseño y construcción de estructuras de concreto, incluyendo el recubrimiento, el refuerzo, las juntas y las condiciones de ejecución. Adopta criterios del ACI 318.

La NTC 5205 regula la ejecución de obras de concreto, incluyendo el encofrado, el refuerzo, la colocación, la compactación y el curado.

La NTC 3318 establece los requisitos para la elaboración y el curado de especímenes de concreto en obra.

La NTC 121 regula el cemento Portland, y las NTC 174 y 174-1 regulan los agregados.

El Decreto 1072 de 2015 establece las obligaciones de seguridad y salud en el trabajo durante la ejecución.

Preguntas frecuentes

¿Cuánto tiempo debe esperarse antes de fundir una placa?

No hay un tiempo único: depende de la verificación de cada etapa. La base debe estar compactada y nivelada; el encofrado debe estar estable; el acero debe estar en su posición; las instalaciones deben estar instaladas y verificadas. Solo cuando todo esto esté aprobado se puede fundir.

¿Qué pasa si fundo la placa sin instalar las tuberías?

Una vez fundida la placa, instalar las tuberías implica romper el concreto, con el costo y el daño que eso genera. Además, las reparaciones posteriores son puntos débiles donde aparecen filtraciones.

¿Es obligatorio el acero de refuerzo en una placa?

Sí. El concreto resiste muy bien la compresión, pero tiene poca capacidad para resistir tracción. El acero de refuerzo absorbe esas tensiones de tracción. Sin acero, la placa se fisura y falla bajo cargas.

¿Cuánto debe ser el recubrimiento del acero en una placa?

El recubrimiento depende de la exposición. Para placas interiores, generalmente entre 2 y 3 cm. Para placas expuestas a la intemperie o en contacto con el terreno, entre 4 y 5 cm. La NSR-10 establece los valores específicos según la exposición.

¿Qué son las juntas de contracción y por qué son necesarias?

Las juntas de contracción son cortes controlados que se practican en la placa para que el concreto se agriete en esos puntos y no de forma aleatoria. Absorben los movimientos por retracción y cambios de temperatura.

¿Se puede fundir una placa con lluvia?

No es recomendable. La lluvia altera la relación agua-cemento, genera superficies débiles y dificulta el acabado. Si la lluvia sorprende durante la fundida, se debe proteger la superficie con plásticos y evaluar si el concreto afectado debe retirarse.

¿Qué normativa colombiana aplica a la fundida de placas?

La NSR-10 (Título C), la NTC 5205, la NTC 3318, la NTC 121 y las NTC 174 y 174-1 establecen los requisitos técnicos aplicables. El Decreto 1072 de 2015 establece las obligaciones de seguridad y salud en el trabajo.

Conclusión

Fundir una placa de concreto es el resultado visible de una serie de trabajos previos que determinan su calidad. El diseño estructural, la preparación de la base, el encofrado, la colocación del acero, la instalación de las redes embebidas, las juntas, la verificación de niveles y pendientes, la logística de la fundida y las condiciones climáticas son aspectos que no se pueden improvisar. Cada uno cumple una función específica y su omisión genera consecuencias que se manifiestan en fisuras, asentamientos, filtraciones y fallas estructurales.

La verificación previa a la fundida es la última oportunidad de corregir errores antes de que el concreto los cubra. Una vez fundida la placa, cualquier corrección implica demoler. Por eso, el rigor en las etapas previas es siempre más económico que la corrección posterior.

En CONSTRUCTORA LENCOVA S.A.S. contamos con experiencia técnica en construcción de casas, estructuras en concreto, obras civiles, proyectos de construcción y mantenimiento de edificaciones. Si estás planeando una obra y necesitas asesoría para ejecutar la fundida de una placa con los criterios técnicos que garantizan un resultado seguro y duradero, un equipo profesional puede acompañarte desde las etapas iniciales. Una placa bien preparada es una placa que dura.

Recomendado
Artículos Patrocinados
OFERTA DE TEMPORADA • CUPO LIMITADO

¡Empieza tu proyecto ahora con la mejor constructora de Colombia!

Tarifa preferencial para nuevos proyectos con cotización 100% garantizada

La promoción especial termina en:
03 Días
:
08 Horas
:
40 Min
:
00 Seg
¡Solo quedan 2 cupos con renderizado 3D de alta definición incluido!
Compartir:
¡Contáctanos Ahora!
